媒体/合作/投稿:010-65815687 点击这里给我发消息 点击这里给我发消息 发邮件

为助力环保产业高质量发展,谷腾环保网隆重推出《环保行业“专精特新”技术与企业新媒体传播计划》,七大新媒体平台,100万次的曝光率,为环保行业“专精特新”企业带来最大传播和品牌价值。


谷腾环保网 > 大气控制 > 解决方案 > 正文

工业锅炉镁法烟气脱硫改造实施方案

更新时间:2008-09-08 17:10 来源: 作者: 阅读:5628 网友评论0

摘要:本文详细阐述了工业锅炉镁法烟气脱硫原理和潍坊基地4吨锅炉脱硫系统改造的具体实施方案。

1 . 镁法烟气脱硫原理

镁法烟气脱硫是与清华大学共同中标国家863计划“燃煤污染控制技术与设备”专题中的一个子课题。其原理为:用氧化镁浆液洗涤SO2烟气时,可生成含结晶水的亚硫酸镁和硫酸镁(由氧化副反应生成)。将生成物从吸收液中分离出来,进行干燥,除去结晶水,然后将氧化镁得以再生并制成浆液循环使用,释放出的浓缩的SO2高浓气体进一步回收。整个脱硫过程不产生大量脱硫废渣,产物可得到有效回收,是一种清洁少废的闭环工艺。

国内外的研究应用表明,Mgo再生法脱硫工艺能达到95%以上的脱硫效率。由于氧化镁的水解产物溶解度和反应活性都要优于氧化钙,因此在达到相同脱硫率的条件下,其脱硫剂与硫的摩尔比要低于石灰石或石灰。同时,由于氧化镁的分子量低于石灰石或氧化钙,即使在相同的脱硫效率下,其脱硫剂用量也要少于钙脱硫剂,因此其运行费用较低。

2 . 项目介绍

地4吨锅炉脱硫系统改造是镁法烟气脱硫中试试验的一部分,是为了进一步优化工艺参数和脱硫塔结构,完成亚硫酸镁热解再生的中试研究。

项目改造内容主要包括脱硫系统整体改造;设计、加装脱硫预洗涤装置;改装引风机增大其功率和引风量等。

3 . 主要工作量

3.1 脱硫系统的整体改造

(1) 氧化曝气管制作。

(2) 预洗涤器及配套水箱的制作、安装。

(3) 预洗涤器用清水管道泵、供排水管道、阀门的安装。

(4) 引风机出口至烟囱的烟道、热交换器与脱硫塔之间的烟道改造等。

3.2 脱硫系统的整体维修、清理工作。

(1) 脱硫吸收塔下部水封坑的清理。
(2) 循环水池清理(排水、清淤等)。
(3) 搅拌罐供水管修复、内部清理及与循环水管的连接。
(4) 脱硫塔内部喷淋管的检修。
(5) 4吨锅炉炉后引风机的改装、循环水泵、搅拌电机的检修。

总计:钢材2.5吨安装阀门7个防腐面积74.5M2管道泵一台( 流量 25L/H ,扬程32 ) ,加药泵一台 ( 400L/H ) 烟道拆除更换10.5米,水箱制作两个: 1.5×3×2,1×1.5×1, PH发送器一台,预洗涤装置一台,水管保温15米,安装水管16米。

4 . 主要施工方案及措施

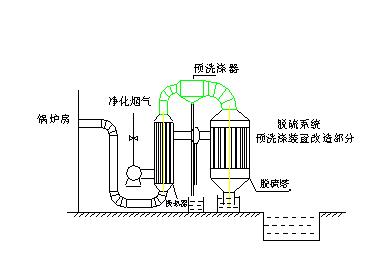

4.1 制作、安装预洗涤装置

预洗涤器是按照文丘里洗涤器原理设计的简易型洗涤装置,安装于系统热交换器与脱硫吸收塔之间。其内置数个喷淋孔,喷淋方向与烟气方向垂直。脱硫系统运行后,洗涤水先流入单独的循环池,再通过管道泵进入预洗涤器循环洗涤。其目的在于去CI和F以及必要的降温作用,以防在提高脱硫产物浓度时液相有害杂质温度过高;去除粉尘,降低脱硫液过滤装置的负荷。

预洗涤器采用Q235钢板,钢筒内外表面刷防锈底漆和氯磺化聚脂漆;设置滤网布2—4层,第一层使用25-28个孔/cm2,其余用46--54个孔 /cm2;使用软垫作边衬固定在凸圈(外径φ1000,内径φ980)两侧;尾部除雾器使用不锈钢折板,厚3 mm,宽为20mm,布置两层;采用小孔加强雾化以缓解冲击。安装要求:钢筒两端法兰结合良好,无贯穿性划痕,安装对接紧密平行,螺栓受力均匀,并露出螺帽2—3扣。法兰垫片符合设计要求和技术规范,法兰端面倾斜度<1MM。

4.2 制作、安装预洗涤水箱及循环水泵

集水箱水平截面积2M2,存水量不少于2M3, 使用Q235钢板,内涂防锈底漆和氯磺化聚脂漆。集水箱上设有循环泵进水口,洗涤水外排口和自来水补充水口,外排口兼作排污口。预洗涤器出水届时通畅地排入集水箱,靠集水箱的液面高度形成水封。循环水泵选用脱硫专用管道泵,流量为25m/h,扬程为32M。

4.3 吸收液循环系统改进

在循环泵入口安装一个1.5×3×2立方的水箱,将加药泵直接注入循环泵入口管段内,在脱硫塔底出液入池口加引水槽至水箱上方,靠重心力形成一定的搅拌作用。在水箱上方脱硫塔底出口入水箱处,安装PH发送器,配套控制室内的PHG-217型酸度计检测循环液出口PH值。其目的是保证循环吸收液浆液组成及浓度比、入塔PH值稳定。

4.4 安装曝气装置

安装氧化曝气管,放入新增的1.5×3×2水箱中。曝气管使用一寸的塑料管3根,每根管子长约10米,在管排上打2-3MM的孔、两排、间距为10-20MM,分别与四通的三个口相连,另一口与空压机相连。空压机压头应在30—50Kpa 。

其目的在于尽可能的将一次产物MgSO3及时转化为MgSO4 ,防止循环浆液中MgSO3浓度过高,而影响脱硫效率;增加氧化槽,使循环液中以液相MgSO4为主,从而提高循环液组成和浓度的稳定性。

4.5 安装施工措施

4.5.1 组合吊装:

(1)将预洗涤装置与换热器至脱硫塔的烟道用法兰组合连接,采用螺栓固定,中间加装衬垫。
(2)根据现场的施工情况,采用8吨汽车吊吊装。将吊车布置在脱硫塔后的马路上,吊车为支腿全伸工作状态。
(3)为保证组合件的质量,采用专用吊具进行吊装。设备起吊前,校核钢丝绳或机具强度、起重工器具合格性。
(4)起吊时,调整索具的长度,使吊点通过组合件的重心,处于平稳状态,拴结两根留绳,以确保起吊过程的安全与稳定性。
(5)预洗涤器组合件吊至脱硫塔烟道水平段的正确位置,先点焊,再进行焊接,对口间隙满足2-3MM。焊接牢固后脱钩。

4.5.2 脱硫系统整体调试措施

(1) 检查控制回路正确性和接线端子压接牢固性。
(2)在酸度计与PH发送器配套调试前,进行“两点校正法”整定。开启仪器电源,将电极放入PH 7的标准溶液中,将仪器的“斜率”顺时针方向旋到底,此时斜率为100%。然后调整仪器“定位”,仪器显示缓冲溶液在该溶液温度下的PH值;把电极放入 PH 4的标准缓冲溶液中,调节“斜率”,仪器显示缓冲溶液在该溶液温度下的PH值,仪器的配套即告完成。
(3)将所使用的烟气压力表、智能温度表等进行校验和定值整定。
(4)用万用表测量就地一次元件,或用信号发生器加相应的模拟信号,观测二次仪表指示是否正确,并作好相应的记录。
(5)用500V兆欧表检查绝缘,其绝缘电阻应大于1MΩ。
(7)将出口阀门关闭,随着水泵转动和出口压力增加慢慢将出口阀门打开。待出口阀门全开后,检查出口压力是否达到额定值,且是否稳定。检查泵转动声音是否正常,泵体内有无摩擦和冲击现象。检查盘根密封应良好不漏水。
(8)检查阀门在全行程中的平稳,灵活性,使之符合设计程序要求和行程时间要求。
(9)将各检测仪表送电,循环水池注入适量水,开动搅拌电机、加药泵、保证循环水池的PH达到规定要求,开启循环水泵,依次切换主烟道阀门,脱硫烟道阀门,开启脱硫引风机,运行过程每半小时巡视PH酸度计的读数,正常读数应在6.5----7.5 之间,如果小于6.5,应及时补充MgO药剂。

5 . 工期进度及劳动力组织

工期:设备检修、烟道更换5天,预洗涤装置制作 7天,水箱制作3天, 设备吊装 1天,系统试运7天。
人员配备:加工制作4人,仪表电气维修工 1人,安装工 2人, 协调 1 人,现场监督 1人,技术负责人1人。
机械设备: 汽车吊一台,电焊机一台,空压机一台
工器具配备:磨光机一台,手锤一把,大锤一把,紫外线防护眼镜两付,绝缘手套2副,水平尺两根,500V兆欧表一块,万用表一块,信号发生器一台,对线灯一副,220V-380V施工电源,足够量的氧气、乙炔、0.7----0.8MPa压缩空气。

6 . 结论

通过炉后脱硫系统的改造,将达到1吨/时烟脱硫产物热解的试验要求,这将为优化工艺参数和脱硫塔结构,完成亚硫酸镁热解再生的中试研究,提供基础数据。

声明:转载此文是出于传递更多信息之目的。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。

  使用微信“扫一扫”功能添加“谷腾环保网”

关于“工业锅炉镁法烟气脱硫改造实施方案 ”评论
昵称: 验证码:

网友评论仅供其表达个人看法,并不表明谷腾网同意其观点或证实其描述。

2022’第九届典型行业有机气(VOCs)污染治理及监测技术交流会
2022’第九届典型行业有机气(VOCs)污染治理及监测技术交流会

十四五开篇之年,我国大气污染防治进入第三阶段,VOCs治理任务…

2021华南地区重点行业有机废气(VOCs)污染治理及监测技术交流会
2021华南地区重点行业有机废气(VOCs)污染治理及监测技术交流会

自十三五规划以来,全国掀起“VOCs治理热”,尤…

土壤污染防治行动计划
土壤污染防治行动计划

5月31日,在经历了广泛征求意见、充分调研论证、反复修改完善之…
